Ein Schichtsystem beschreibt eine zyklische Abfolge von Schichten, wie sie in der verwendeten Schichtsystemvorlage beschrieben ist.
Innerhalb des benannten Zeitraumes wird die Vorlage wiederkehrend zur Erstellung von Schichten eingesetzt. Ein System kann beliebig viele verschiedene Vorlagen verwenden.
Anwendungsfälle
Anpassung
Zur Anpassung eines existierenden Schichtsystemes kann der neue Verwendungszeitraum dem Schichtsystem hinzugefügt und die gewollte Schichtsystemvorlage zur Definition der Schichten ausgewählt werden.

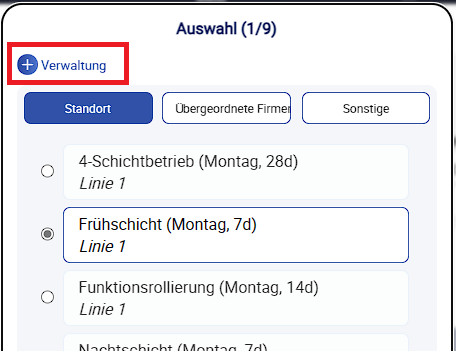

Benötigt die Schichtsystemvorlage Änderungen in ihrer Sequenz oder am Schichtbedarf kann die Bearbeitung direkt aus dem Auswahldialog gestartet werden:

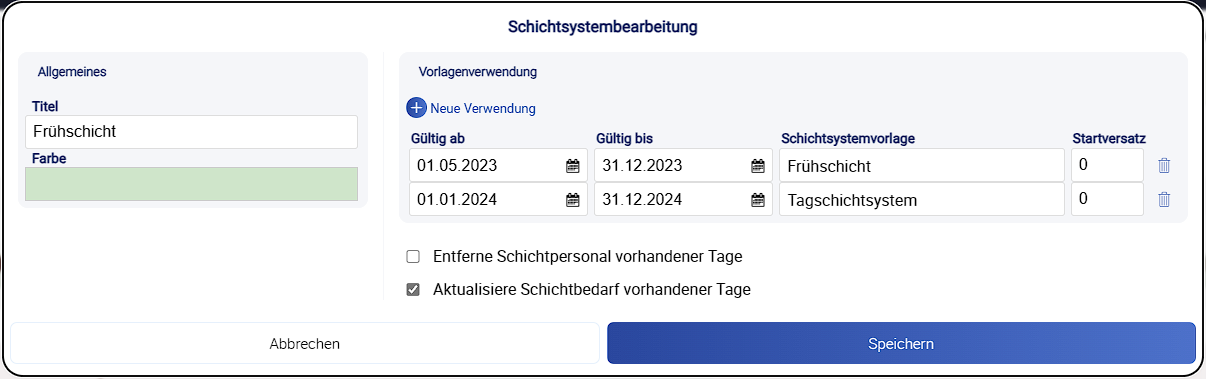

Bei in Verwendung befindlichen Vorlagen, wird automatisch mit der Bearbeitung eine neue Version erstellt die genutzt wird:
Verlängerung

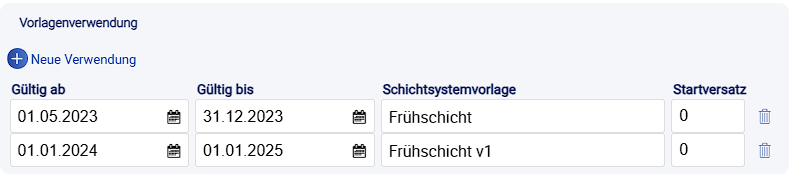

Soll ein Schichtsystem verlängert werden, so muss von der neuesten Vorlagenverwendung das “Gültig bis” Datum auf das neue Enddatum hochgesetzt werden.
Pausierung
Soll ein Schichtsystem pausiert werden, kann der wegfallende Zeitraum des System in den Vorlagenverwendungen angegeben werden. Dies kann zum Beispiel genutzt werden, um einen Werksurlaub zu verzeichnen. Oder bei der zeitweiligen Umstellung von 3-Schicht auf einen 2-Schicht Betrieb das Schichtsystem welches die wegfallenden Schichten beinhaltet zu pausieren.
Dazu sind folgende Schritte notwendig:
-
Ausgangslage:
-

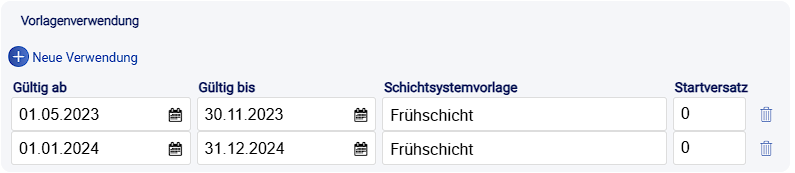

Hinzufügen eines neuen Verwendungszeitraumes entsprechend der Pausierung:
Der existierende Zeitraum wird entsprechend zurecht geschnitten.
-
Löschung des Pausierung Zeitraumes:
-
Speichern
